- Összefoglaló, 2021. december 2.
- A Paksi Deák Ferenc Egyesület is a városért kíván dolgozni
- Összefoglaló, 2021. december 1.
- Összefoglaló, 2021. november 30.
- Kétszáz csomagot küldenek a gyermekotthonokba
- Összefoglaló, 2021. november 29.
- Süli János: hamis állítás, hogy a lakosságot eladósítjuk
- Összefoglaló, 2021. november 26.
- Összefoglaló, 2021. november 25.
- Összefoglaló, 2021. november 24.
- Összefoglaló, 2021. november 23.
- Kétszáz csomagot küldenek a gyermekotthonokba
- Süli János: hamis állítás, hogy a lakosságot eladósítjuk
- Parkolók a Szentháromság téren
- Szabó Péter: a több ezer éves helyszín Paks büszkesége
- Összefoglaló, 2021. december 2.
- A Paksi Deák Ferenc Egyesület is a városért kíván dolgozni
- Összefoglaló, 2021. december 1.
- Csengey hívja, várja a paksiakat
- Nemzetközi Fúvós Napok fesztivál
- A paksiak visszakapták a mozit
- Már csak a nyitásra várnak a Csengey Kulturális Központban
- Pupp Réka ötödik cselgáncsban
- Pupp Réka: ez életem egyik legjobb éve
MAVIR, MVM OVIT: megújuló távvezetékek
Budapest, 2015. június 12., péntek (PAKS-PRESS) – Befejezéséhez közeledik az Ócsa-Zugló 220 kv-os villamos távvezeték helyreállítása, mely tavaly decemberben a rendkívüli ónos eső miatt, mintegy 5,8 kilométer nyomvonalhosszon sérült meg. Az érintett szakaszon 15 darab tartó és 2 darab feszítő, úgynevezett „Zugló” típusú, egyrendszerű osztott lábú rácsos acélszerkezetű oszlop sérült meg.

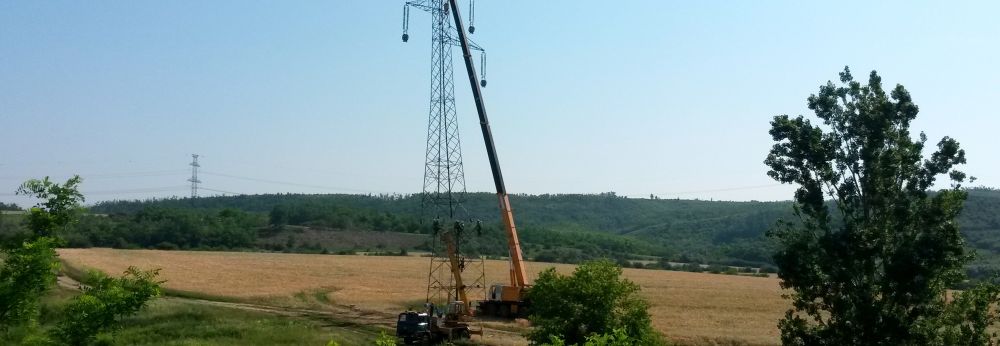

A MAVIR ZRt. és az MVM OVIT Zrt. szakemberei az utolsó sérült távvezetékoszlop acélszerkezet-részének beemelését a sajtó képviselői előtt végezték el. A sérült távvezetékoszlopok javítása során 65 tonna acélt építettek be, valamint felszereltek 27 darab egyes szigetelőláncot, 18 darab kettős tartóláncot és 6 darab kettős feszítőláncot.
A távvezetéken alkalmazott 250/40 ACSR áramvezetőből 36 kilométernyit és 96 új optikai szálat is tartalmazó védővezetőt szereltek fel. A kivitelezési munkák befejezési határideje június 29.
A szakemberek ezt megelőzően pedig már május 17-én üzembe helyezték az ugyanakkor megsérült Albertirsa-Göd 400 kv-os távvezeték 8,2 kilométeres szakaszát. Azon a szakaszon a távvezeték helyreállítási és építési munkálatai összesen 21 távvezeték oszlopot érintettek.
A helyreállítási munkák során 408 tonna acélszerkezetet és 163 kilométer áramvezető sodronyt építettek be. +++
(Kép és szöveg: Mayer György)
