Paks II: földmunkák 2021-től
Legfrissebb

- Összefoglaló, 2021. december 2.

- A Paksi Deák Ferenc Egyesület is a városért kíván dolgozni

- Összefoglaló, 2021. december 1.

- Összefoglaló, 2021. november 30.

- Kétszáz csomagot küldenek a gyermekotthonokba

- Összefoglaló, 2021. november 29.

- Süli János: hamis állítás, hogy a lakosságot eladósítjuk

- Összefoglaló, 2021. november 26.

- A zöldebb Paksért

- Összefoglaló, 2021. november 25.

- Összefoglaló, 2021. november 24.

- Összefoglaló, 2021. november 23.

Atomenergia
Paks
Közélet
Kultúra
Sport

Paks II: földmunkák 2021-től

  nyomtatási kép



Süli: korábban kezdődhetnek a Paks II. építését megelőző földmunkák



(PAKS-PRESS) Paks/Pincehely, 2020. április 23., csütörtök - A létesítési engedély megérkezése előtt, 2021 elején elkezdődhetnek a Paks II. atomerőmű földmunkái, miután ehhez az Európai Bizottság (EB) megadta hozzájárulását - mondta a paksi atomerőmű két új blokkjának tervezéséért, megépítéséért és üzembe helyezéséért felelős tárca nélküli miniszter csütörtökön, Pincehelyen.



Süli János emlékeztetett arra, hogy az új atomerőmű létesítési engedélykérelmét 2020. június 30-ig nyújtja be a Paks II Zrt. a hatóságnak. Ezt követően három hónappal lehet kérelmezni a földmunkák elkezdését, és ha nem lesz hiba a műszaki tervekben, három hónapos elbírálás után, jövő év elején kezdődhetnek a földmunkák.



A főépület építéséhez a társaság az engedélyt várhatóan 2021. szeptemberben kapja meg.


Az előkészítő szakaszban 8 millió köbméter földet kell megmozgatni, 2570 méter résfalat kell építeni, és a teljes területet meg kell szilárdítani. - Mindez a talaj szerkezetétől függően 18-26 hónapot vesz igénybe - tette hozzá.

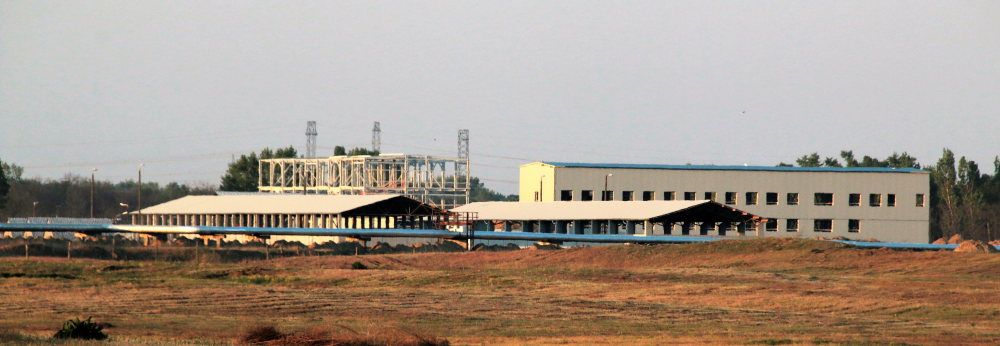

Megjegyezte: atomerőmű-építések esetében a nemzetközi gyakorlatban elfogadott, hogy a földmunkát a végleges létesítési engedély előtt elkezdik. (Képünk: épülnek a kiszolgáló létesítmények Paks II. területén.) +++
